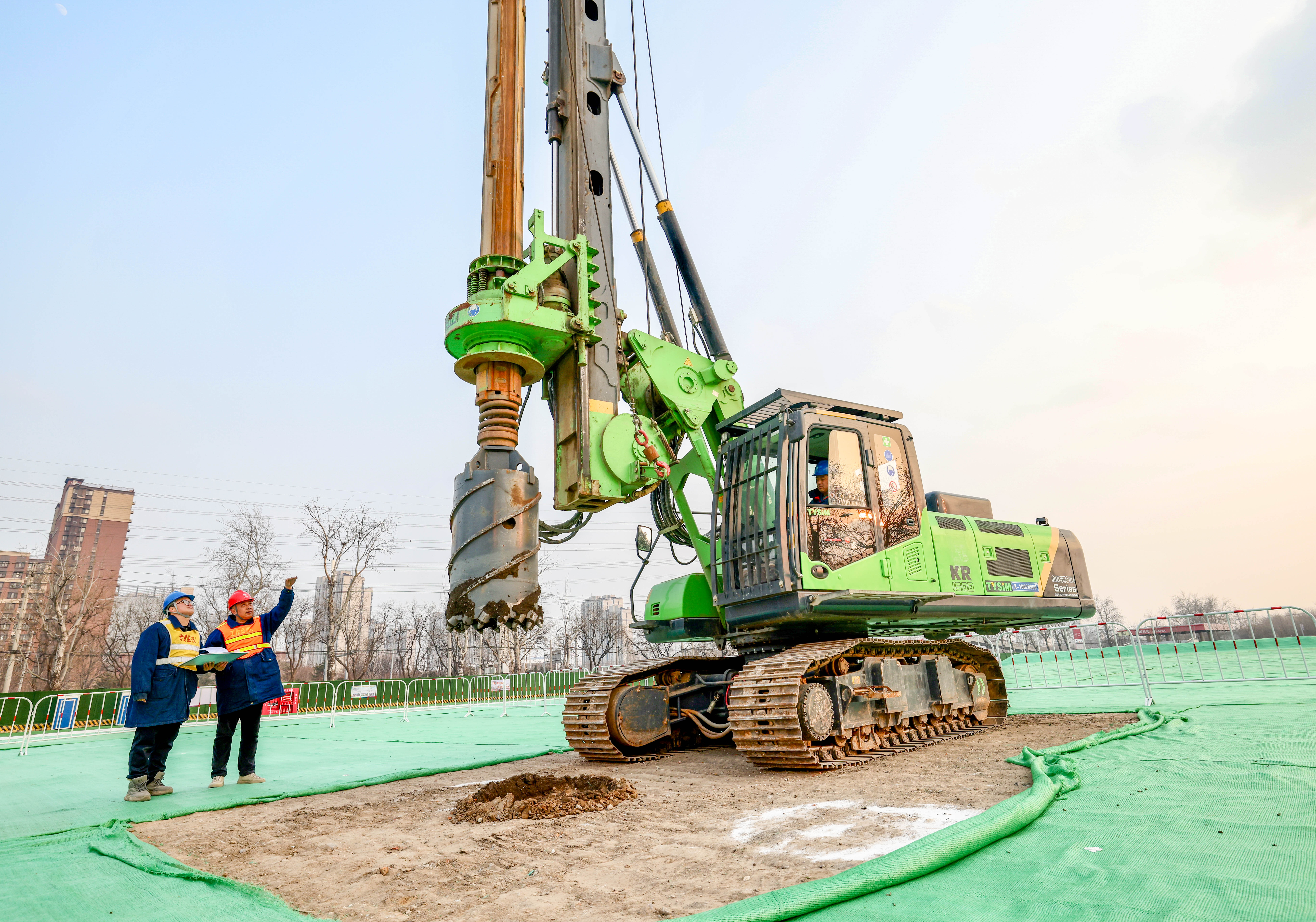

1月28日,北京丰台500千伏输变电工程在丽泽金融商务区正式开工建设。随着一台绿色打桩机启动作业,桩基稳稳嵌入地下,标志着北京市“十五五”时期首个新建500千伏电网工程步入实质性建设阶段。该工程作为北京市2026年“3个100”重点工程之一,将进一步完善首都电网结构,承接雄安特高压下送绿电,为首都核心区及丽泽金融商务区发展提供可靠电力支撑,助力北京冲刺一季度“开门红”、激活高质量发展新动能。

(图为主办方供图)
据了解,丰台500千伏输变电工程由国网北京市电力公司建设管理,是北京首座全户内500千伏独栋钢结构变电站,计划于“十五五”期间投产。工程将新建2台1200兆伏安变压器,新建隧道8.7千米,新敷设电缆路径总长度约35.25千米,新增变电容量2400兆伏安,相当于丰台区现有110千伏变电容量的一半,投运后将显著提升北京南部电网韧性水平和受电能力。
作为目前距离首都核心区最近的500千伏电网工程,该项目投运后将成为服务首都核心区及丽泽金融商务区等重点区域的重要电力枢纽,重点为中国数据街、丽泽航站楼等高新产业提供电力保障,对提高首都电力保供能力、支撑地区产业更新升级、服务京津冀协同发展具有重要意义。
“按照北京电网‘十五五’规划,工程将打通绿电跨省输送、高效消纳的新通道。”国网北京电力建设部建设处处长邹禹介绍,该工程外电源引自北京新航城500千伏变电站,可承接张北—雄安1000千伏特高压输电通道下送的清洁电力,将张家口地区的风电和光伏等清洁能源直接送入北京负荷中心,助力首都能源绿色低碳转型。同时,工程将首次示范应用500千伏电缆国产“绝缘+屏蔽”材料,推动关键电力装备自主可控,所有电缆均敷设于电力隧道或综合管廊电力舱内。
工程建设全过程践行绿色发展理念,严格遵循绿色建筑三星标准,积极探索近零碳建设模式,从绿色建材应用、装配式施工工艺优化等六个方面推进技术革新,创新应用32项新技术,为超大城市核心区能源基础设施建设积累可复制、可推广经验。
“我们深度践行‘模块化+集约化’建设思路,通过开放化设计实现土地资源共生共享,采用独栋长方形建筑形态提升土地利用效率,让能源设施与城市空间和谐共生。”国网北京建设咨询公司业主项目经理刘丹表示,工程还将采用正向三维设计到BIM(建筑信息模型)基建项目管理的全过程链条协同管理,实现“一模到底”,确保数据畅通高效。
高效推进的前期工作彰显“北京速度”。国网北京电力秉承“电等发展、适度充裕”理念,超前启动工程规划,在北京市各级政府部门大力支持下,充分发挥政企协作优势,变电站工程从立项核准到取得施工许可证仅用177天,较常规工程提前4个月,为项目顺利开工奠定坚实基础。
数智化与机械化赋能工程建设提质增效。据北京电力工程有限公司项目副经理蔡成军介绍,工程将全过程应用机械化施工及机器人等智能化建造技术,采用77项标准机械化作业方式,引入10种新型机械,其中桅杆式作业车可实现钢结构精准高效安装,预制构件运输吊装一体机则能完成小型预制构件“运装一体化”施工,有效提升精度、降低安全风险。
此外,国网北京电力将践行“主动式安全管理”理念,实现设备全范围在线监测、设备状态全面感知,并应用量子技术和数字孪生技术,推动工程项目管理运维迈入“全息感知、全域孪生”新阶段,全力打造数字智能、安全可靠、绿色低碳的现代化电力工程。
据悉,“十五五”时期,国网北京电力将以丰台500千伏输变电工程开工为契机,同步推进怀柔科学城、CBD、房山(增容)等多个500千伏输变电工程规划建设,构建500千伏立体交叉双环网,进一步提升北京电网韧性和供电灵活性、可靠性,为推动城市能源绿色转型、服务新时代首都经济社会高质量发展注入强劲动能。
